服务等级 - AWS Supply Chain

本文属于机器翻译版本。若本译文内容与英语原文存在差异,则一律以英文原文为准。

服务等级

如果您使用库存百分比来管理库存水平,则可以使用此政策设置来计算目标库存水平和补货。

输入和默认值

对于 sl 政策,供应计划需要以下字段。如果这些字段为空,则默认值设置为 null,应用程序会抛出异常。

所需数据 实体 Field Value 备注

库存政策

库存政策

ss_policy

sl

服务级别缩写为 sl

>

库存政策

库存政策

target_sl

百分比值

例如,0.8

>

预测

预测

NA

NA

平均数量或预测数量。

>

交货时间

transportation_lane

NA

NA

从来源地点到目的地的交货时间。

交货时间

vendor_lead_time

NA

NA

从供应商到目的地的交货时间。

采购计划或供应商时间表

sourcing_schedule 和 sourcing_schedule_deal

NA

NA

定义供应商接受订单的日历或日期。

计算目标库存水平

目标库存状况 (TIP) 用于服务级别 (sl) 库存策略。TIP 表示给定日期所需的库存状况。TIP 包括现有库存和订单库存。服务级别策略所需的输入包括预测、提前期、采购计划(以及采购计划详细信息)和服务级别配置。

计算目标库存水平

TIP 基于预测分布。Supply Planning 将临界比率(CR 或服务级别)应用于预测分布,计算需求并汇总要覆盖的天数。下文列出了将临界比率(服务级别)应用于预测分布的可用方法。

首先,供应计划使用线性插值将 CR 应用于预测中的分布 (P10/P50/P90)。

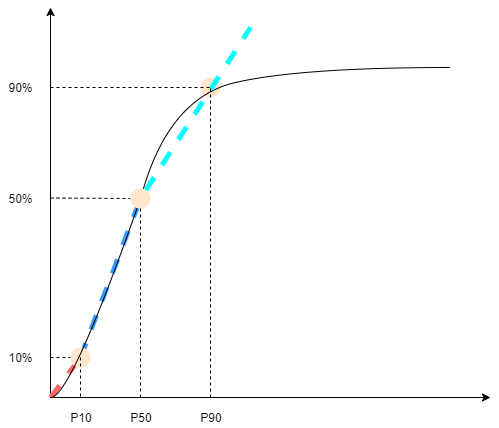

将 CR 应用于预测层的分布

供应计划使用 P10 表示 target_sl=0.1,P50 表示 target_sl=0.5,P90 表示 target_sl=0.9。对于预测实体中不存在的百分位数,供应计划使用线性插值法。供应计划根据P10/P50/P90计算需求预测的其他百分位数。以下是计算 P40(target_sl=0.4)和 P75(target_sl=0.75)的公式:P40=50−1040−10× (P50−P10) +P10 P75=90−5075−50× (P90−P50) +P50

当供应计划获得需求时,将需求汇总为使用按天数计算的任意总和来覆盖。保障天数从即将到来的交货日期开始,直到即将到来的交货日期之后的交货日期。

按天数计算的需求摘要

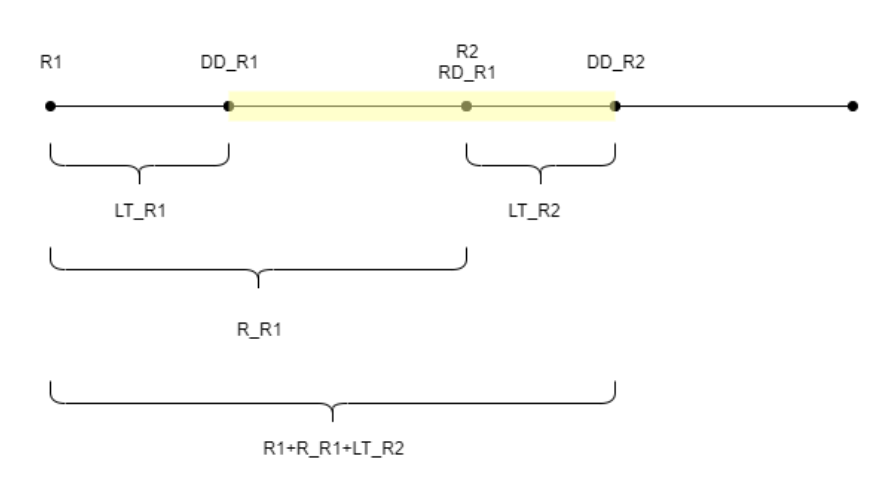

如上图所示,黄色时期是需要覆盖的天数。要覆盖的日子不是从规划期的第一天开始的。原因是,供应计划不会在无法涵盖的天数内订购。供应计划假设所有损失的销售都无法恢复。R1:基于采购计划的首次审核日期。R2:基于采购计划的第二次审核日期。LT_R1:在 R1 下单的交货时间。LT_R2:在 R2 下单的交货时间。R_R1:基于采购计划的审核期。RD_R1:R1 之后的第一个审核日期,等于 R1+R_R1。DD_R1:如果提交订单在 R1,则为交货日期;DD_R1 = R1 + LT_R1。DD_R2:如果提交订单在 R2,则为配送日期;DD_R2 = R2 + LT_R2。

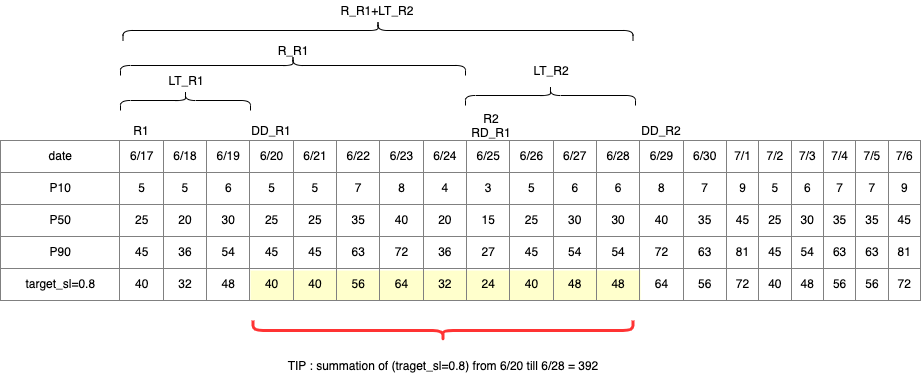

以下示例显示了 TIP 的计算。

TIP 计算级别

计算再订购数量

sl 再订购数量计算的输入是目标库存水平和当前库存水平。如果缺少库存水平记录,供应计划将引发异常。

重新排序计算逻辑

再订购数量是目标库存状况与当前库存水平之间的差额。如果当前库存状况高于目标库存状况,则重新订购数量将设置为 0。
